电力人行走在峭壁上 为光明撑起“生命支架”
虽然已进入深秋,但是亚洲第一斜塔在烈日的炙烤下,仍然有着夏日般的炎热。站在斜塔下崖壁上的黄国清,自己都不知道是第几次站在这里。
黄国清爬到了斜着悬在半空的绝缘支架顶上,仔细地又检查了一遍导线和绝缘支架的连接点,望着导线和崖壁之间那足够宽的距离,他心里的那块石头终于放了下来。
黄国清与亚洲第一斜塔的第一次接触应该从1990年说起,那时220kV鲁罗Ⅰ、Ⅱ回线才刚刚投运一年,从鲁布革变电站出来后的第一基杆塔就是这一座斜塔,黄国清当时就开始参与到对它的维护和巡视。
220千伏鲁罗Ⅱ回线C相这段从鲁布革电厂洞口到斜塔的导线由于受特殊地理条件限制和设计遗留的问题,在大风和植被的影响下,时常会因距离崖壁太近而发生放电现象,附近的村民也经常在放羊时看见斜塔附近伴有放电的弧光。
2010年7月,曲靖供电局对斜塔进行了升高改造,改造后的鲁罗Ⅱ回线C相导线距离崖壁虽然已为2.1米,但是在最大风偏时对崖壁不足1.6米,还是远远低于相关设计技术规程规定的导线对地的最小距离,导线和崖壁之间由于风偏的原因导致的放电现象依然不止,严重影响了这条西电东送通道的安全。
曲靖供电局多次来到斜塔修补和更换这些“受伤”的导线,电力人员经常需要系上保护绳下到崖壁上,在塔顶人员的帮助协作下,及时地处理这条特殊线路通道的问题。
每一次上下崖壁时,大家几乎费劲了九牛二虎之力;望着深谷下的黄泥河,在崖壁上每一次移动都是小心翼翼的。
跟这条斜塔打了26多年交道的黄国清也深知这样下去不是个办法,一直研究着各种办法希望能从根本上解决这个顽疾。在不断探索和实践中,2015年他决定在崖壁上架设一个绝缘支架支撑起导线,拉大导线和猴山崖壁之间的距离。
但是在狭窄的崖壁上架设一个绝缘支架,首先要寻找一块平整的土地浇筑好绝缘支架的地基,但是空间有限的崖壁上到底有没有这样一块适合的平地呢?
于是,黄国清带着班组人员多次系着吊绳亲自下到斜塔下面的崖壁上查勘现场,终于整理出一块空间较大的平地。
安装地点有了,黄国清开始琢磨绝缘支架的制作和安装事宜,为了确保支架尺寸完全符合现场条件,他带领工作人员多次下到崖壁上测量确定绝缘支架最合理的尺寸。
在绝缘支架实施方案初见雏形后,输电所和局相关职能部门多次开会讨论分析绝缘支架的安装细节,集合集体的智慧前前后后修改了施工方案3次。

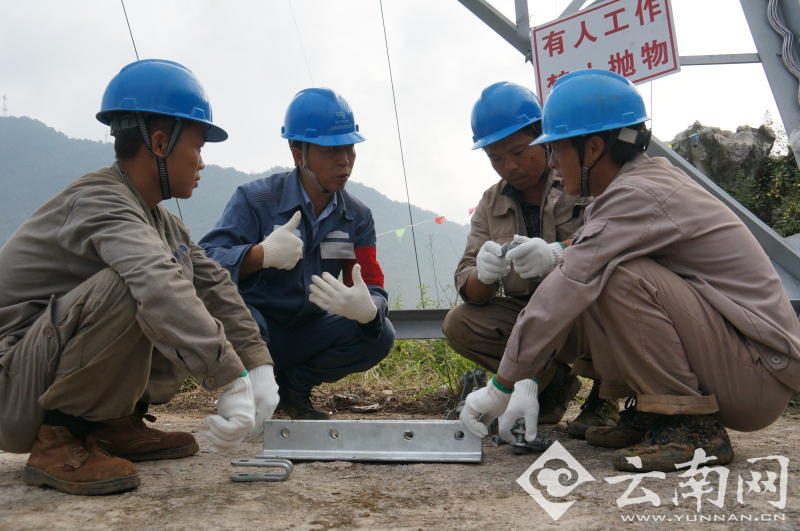

待到最终施工方案明确后,黄国清开始组织施工人员开始绝缘支架的地基浇筑和底座安装。
10月22日,天微微亮,曲靖供电局输电所10多名施工人员,背着作业工具和绝缘支架在泥泞山路辗转半个多小时来到了斜塔下,开始了绝缘支架最后的安装工作。

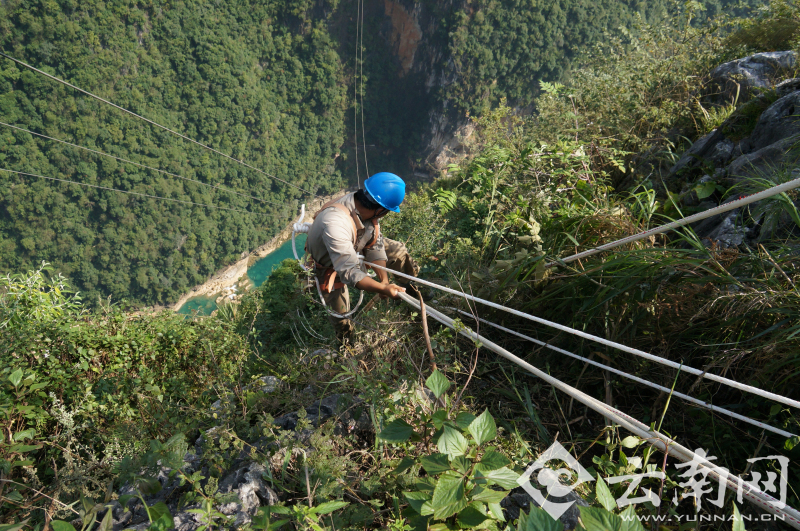

黄国清交代完作业中的注意事项后,施工人员按部就班地工作起来。地面人员用安全绳将黄国清等5名工作人员下到了崖壁上的支架安装地点。

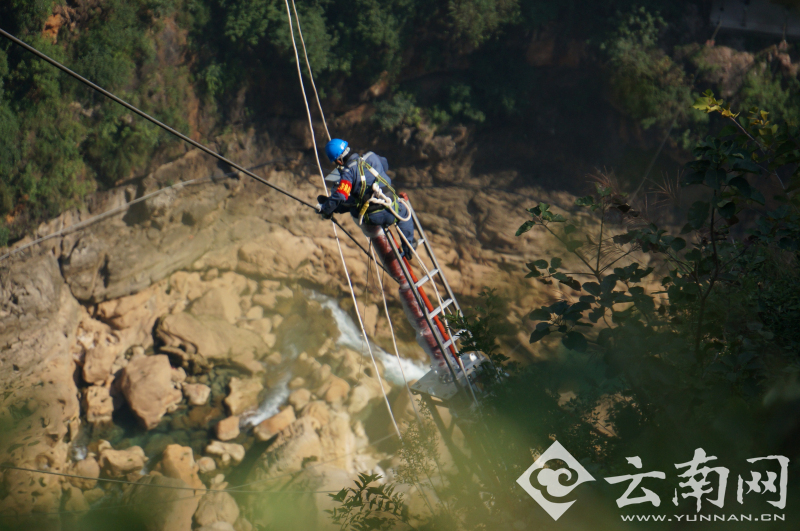

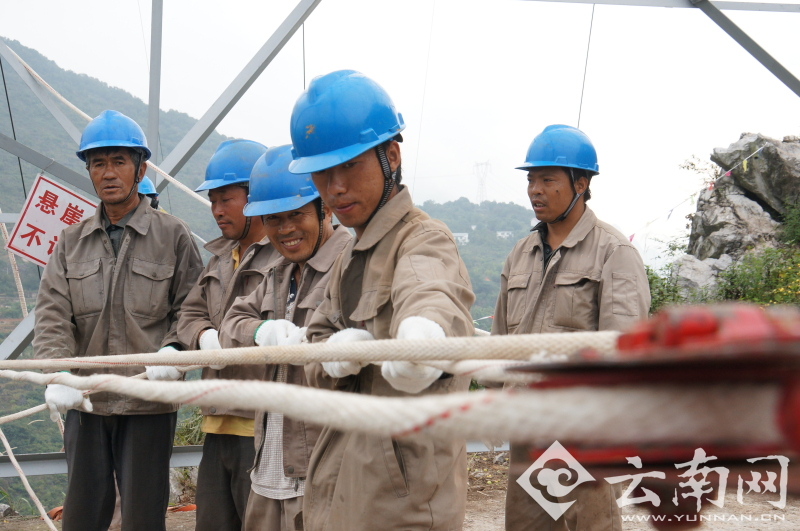

由于整个工作都是在狭窄的绝壁上进行,安装人员不得不充分利用各种绳索和滑轮,借用地面人员的力量将材料送到合适地点,然后安装人员上下配合着利用各种工具将重达80多斤的支架安装好。

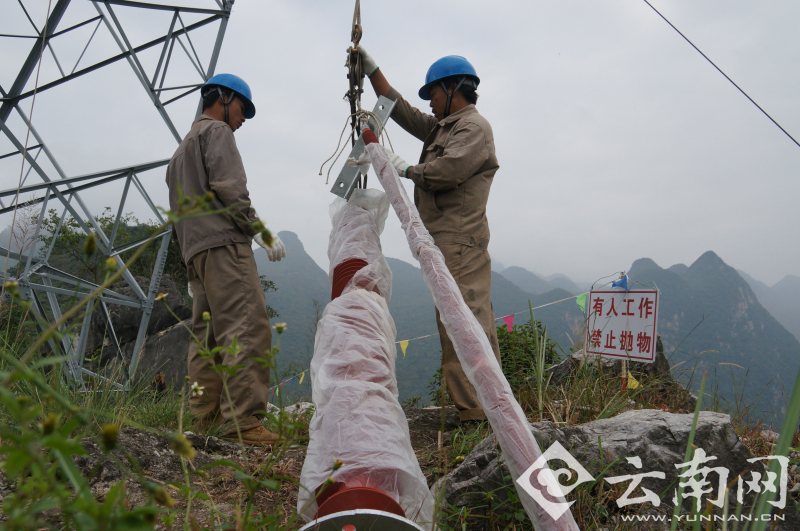

待整个支架在底座上固定好后,安装人员利用梯子上到支架的顶端,在绑定好安全带后,他们用工具将悬着空中的导线拉了过来,将其固定在绝缘支架上。
整个过程中,输电所利用新材料制作出绝缘性能游戏的支架,并结合崖壁工作的特点创新施工方案,专门研制了新型的五轮滑车来安装绝缘支架。
最终,这条特殊通道上的导线到崖壁的距离达到了5米左右,虽然只是在原来的基础上增加了3米,但是线路安全隐患得到了根本上的控制,线路的健康度得到了进一步提高,并且大大减少了设备责任人的工作压力和检修人员崖壁工作的风险。(记者 杨之辉 摄影 赵新平)
